Ciência da Computação - Gerência de Projetos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2008

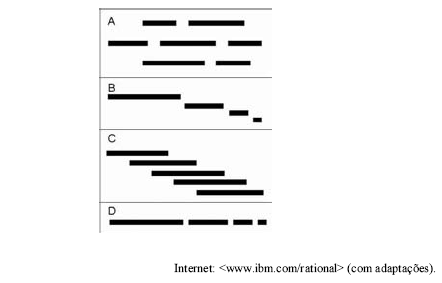

Na figura acima, que apresenta padrões de planos de iterações em projetos de tecnologia da informação (TI), o tempo é representado na direção horizontal e a alocação de recursos para desempenho de papéis especializados no projeto, na direção vertical. Com relação a essa figura e ao conceito de gerenciamento de projetos, julgue os próximos itens.
Considere que, entre as atividades que precederam a elaboração de um plano de iterações em um dos padrões acima, tenha sido necessário desenvolver um diagrama de precedências, usando apenas um tipo de relação de precedência. Nessa caso, o tipo de relação de precedência que levou à elaboração de um diagrama nos moldes C não foi do tipo término para início, mas pode ter sido do tipo término para término ou início para início.
