Questão número 501283

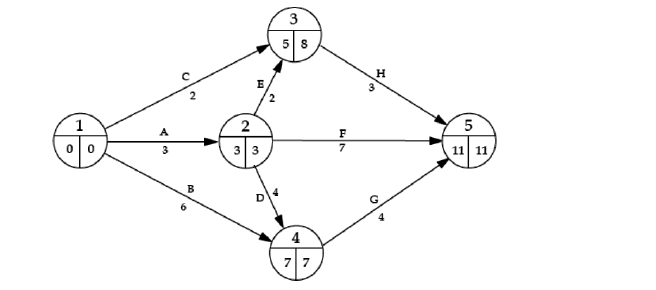

Uma das atividades mais importantes e complicadas na gestão da Construção Civil é a do Planejamento e controle do tempo de execução da obra. Na figura a seguir tem-se um diagrama de rede denominado PERT-CPM.

De acordo com a figura e os conceitos da Rede PERT-CPM, assinale a alternativa INCORRETA.

  • A. Os cálculos levam em conta dias sequenciais.
  • B. O caminho crítico é a sequência de atividades 1-2-3-5.
  • C. A técnica PERT-CPM é toda fundamentada em dias de trabalho, semanas ou meses.
  • D. Caminho crítico é aquele no qual as atividades não têm folga para iniciar nem para terminar.
  • E. A construção de uma rede PERT/CPM exige que se conheça a lista das tarefas que devem ser executadas para a conclusão do projeto, ou seja, as atividades propriamente ditas, a definição das tarefas precedentes e as subsequentes, ou seja, a ordem de execução das atividades e os tempos de execução de cada tarefa, ou seja, a duração das atividades.
Próxima Questão
Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

Contato

contato@provaseconcursos.com.br

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
