Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2016

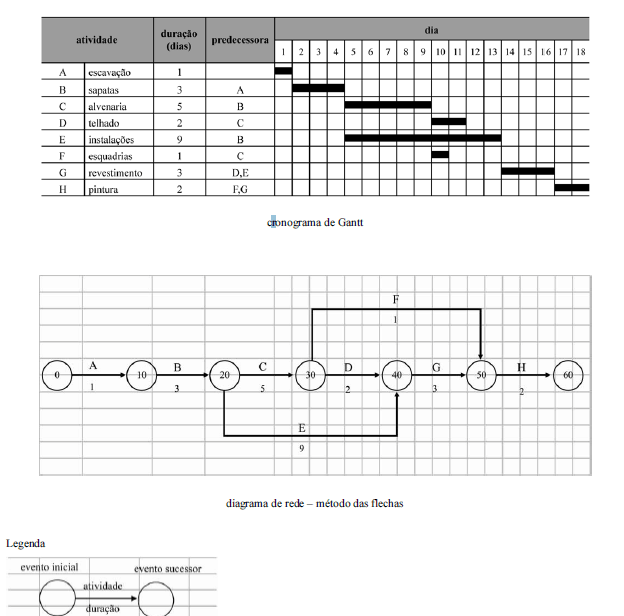

Considere que, utilizando-se da técnica PERT/CPM no planejamento das atividades de construção de uma casa, o engenheiro tenha montado o cronograma de Gantt e o diagrama de rede precedentes. Com base nessas informações e no cronograma e no diagrama apresentados, julgue os itens a seguir.
O caminho crítico do diagrama de flechas é definido pela sequência das seguintes atividades: A-B-C-D-G-H.{TITLE}
