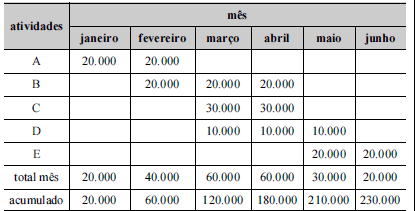

A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.
A distribuição das atividades no cronograma permite inferir que a atividade D é uma atividade crítica.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014
A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.
Se, em abril, o boletim de medição da obra registrar R$ 60.000,00 de serviços executados, apenas esse fato e o cronograma não permitirão concluir que a obra esteja em dia com o cronograma de execução na data da medição.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014
A partir da tabela acima, que mostra o cronograma físico-financeiro, em reais, de uma obra hipotética, com duração prevista para seis meses, julgue os itens subsecutivos.
O valor orçado da obra é de R$ 230.000,00.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014

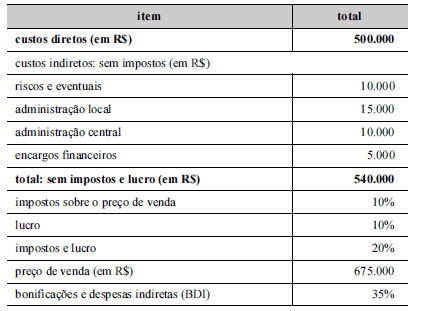

Considerando a tabela acima, que ilustra a composição de bonificações e despesas indiretas (BDI) de uma obra hipotética, julgue os próximos itens.
Se os pagamentos forem realizados somente após cada medição, os encargos financeiros representarão os custos oriundos da defasagem entre receitas e despesas no fluxo de caixa da obra.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014
Considerando a tabela acima, que ilustra a composição de bonificações e despesas indiretas (BDI) de uma obra hipotética, julgue os próximos itens.
O correto BDI da obra é de 20%.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014

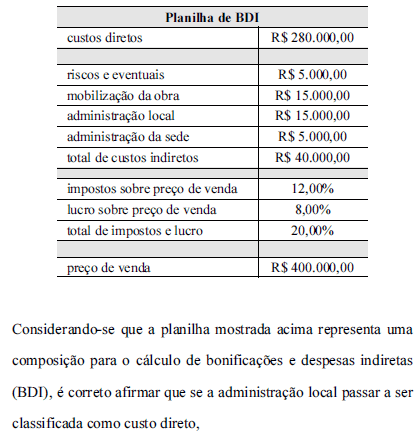

Considerando a tabela acima, que ilustra a composição de bonificações e despesas indiretas (BDI) de uma obra hipotética, julgue os próximos itens.
Caso a administração local fosse classificada como custo direto, o BDI da obra diminuiria sem alteração do preço de venda.Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014

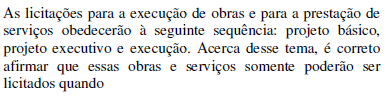

Arquitetura - Orçamento e Fiscalização - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2014
Um arquiteto desenvolveu um projeto sem o respectivo registro de responsabilidade técnica (RRT), porém, houve contrato escrito com o dono do empreendimento. Nessa situação,
No cronograma físico-financeiro, as despesas com a execução dos serviços são detalhadas semanal ou mensalmente, dependendo do tipo de construção.
De acordo com o cronograma físico-financeiro apresentando, os valores de X1, X2 e X3 são, respectivamente, iguais a
