Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009

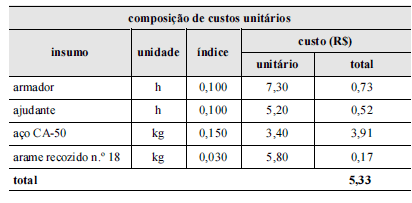

Uma empresa está construindo em Salvador um edifício residencial de padrão normal de seis pavimentos de 2 quartos, com 400 m2 por pavimento. A composição de custos unitários para o serviço de armação estrutural aço CA-50, envolvendo a aquisição das barras, manuseio, corte, dobra, transporte e instalação nesse edifício é apresentada na tabela a seguir.
Com base nas informações apresentadas na situação hipotética acima, julgue os itens de 86 a 95.
Dentro de certos limites, há relação inversa entre a duração de um serviço e a quantidade de recursos; quanto maior for o número de homens alocados para determinada tarefa, menor será a sua duração.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Uma empresa está construindo em Salvador um edifício residencial de padrão normal de seis pavimentos de 2 quartos, com 400 m2 por pavimento. A composição de custos unitários para o serviço de armação estrutural aço CA-50, envolvendo a aquisição das barras, manuseio, corte, dobra, transporte e instalação nesse edifício é apresentada na tabela a seguir.
Com base nas informações apresentadas na situação hipotética acima, julgue os itens de 86 a 95.
Uma das possíveis causas da perda do aço na obra é o roubo, cujos fatores contribuintes podem ser: falta de vigilância, grandes estoques, inúmeros locais de estoque e inexistência de controle de entrada e saída de materiais.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
A correta composição de custos unitários de materiais e serviços é imprescindível para a elaboração do orçamento consistente de uma construção, minimizando ou evitando perda de recursos. Com relação a orçamentos de obras civis, julgue os itens subsequentes.
Na composição do custo unitário de um metro cúbico de concreto, são necessários somente os custos relativos às quantidades de cimento, areia e brita que serão utilizados na confecção do concreto.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
A correta composição de custos unitários de materiais e serviços é imprescindível para a elaboração do orçamento consistente de uma construção, minimizando ou evitando perda de recursos. Com relação a orçamentos de obras civis, julgue os itens subsequentes.
Na composição do custo unitário de um metro cúbico de concreto em obras prediais típicas, admite-se, em geral, que serão necessários 600 kg de cimento.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
A correta composição de custos unitários de materiais e serviços é imprescindível para a elaboração do orçamento consistente de uma construção, minimizando ou evitando perda de recursos. Com relação a orçamentos de obras civis, julgue os itens subsequentes.
Os custos relativos à administração local (na obra) são levados em conta no cálculo do BDI de um empreendimento.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Julgue os próximos itens relativos ao cronograma físico-financeiro de obras de construção civil.
Para a elaboração do cronograma de barras (gráfico de Gantt), não é necessário conhecer a sequência das etapas da obra.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Julgue os próximos itens relativos ao cronograma físico-financeiro de obras de construção civil.
O cronograma físico-financeiro distribui, ao longo do tempo, os serviços da planilha orçamentária, permitindo o controle de custos e de prazos.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Julgue os próximos itens relativos ao cronograma físico-financeiro de obras de construção civil.
O gráfico de Gantt não se aplica à representação de cronogramas de demanda de mão de obra, de materiais e de equipamentos.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Na execução de uma obra, a duração de cada atividade pode ser diferente daquela prevista na elaboração do projeto; existem fatores que podem adiantar ou atrasar a duração de determinada atividade. A fim de se obter um planejamento mais confiável, por vezes, adota-se a metodologia PERT (program evaluation and review technique). Em relação a essa metodologia, julgue os itens a seguir.
A duração de cada atividade é tratada como uma variável randômica, cuja forma de distribuição de probabilidade é a distribuição Beta.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2009
Na execução de uma obra, a duração de cada atividade pode ser diferente daquela prevista na elaboração do projeto; existem fatores que podem adiantar ou atrasar a duração de determinada atividade. A fim de se obter um planejamento mais confiável, por vezes, adota-se a metodologia PERT (program evaluation and review technique). Em relação a essa metodologia, julgue os itens a seguir.
A atividade fantasma é um artifício usado para identificar a dependência entre atividades, mas, por ser uma operação imaginária, não requer tempo.
