Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015

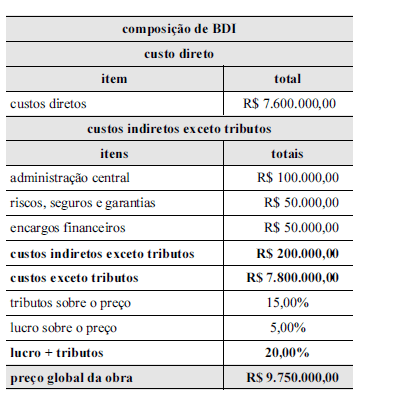

Considerando que a tabela mostra a composição das bonificações e despesas indiretas (BDI) do orçamento de uma empresa que participa da licitação de uma obra pública federal, julgue os itens seguintes, relativos a orçamento e composição de custos, ao BDI e encargos sociais incidentes em orçamentos de obras públicas.
Uma metodologia adotada para o cálculo de administração central é o rateio.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Considerando que a tabela mostra a composição das bonificações e despesas indiretas (BDI) do orçamento de uma empresa que participa da licitação de uma obra pública federal, julgue os itens seguintes, relativos a orçamento e composição de custos, ao BDI e encargos sociais incidentes em orçamentos de obras públicas.
Os encargos financeiros do BDI visam cobrir os custos financeiros oriundos da defasagem entre as receitas e despesas que a contratada terá durante a execução da obra.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015

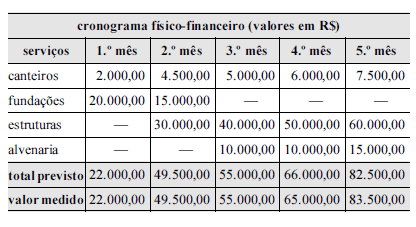

A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.
De acordo com o cronograma apresentado, a obra pode ter estado fisicamente atrasada no quinto mês de medição.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.
No quarto mês, houve um atraso financeiro na obra, que foi compensado no mês seguinte.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra parte já executada de um cronograma físico-financeiro hipotético de uma obra pública, previsto em contrato, cujos valores são medidos mensalmente, e no qual o pagamento da administração local é feito proporcionalmente aos serviços executados. Com relação às informações dessa tabela, julgue os itens que se seguem de acordo com boas práticas de controle físico-financeiro.
A forma de pagamento da administração local é inadequada, pois onera indevidamente o contratado no início da obra.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015

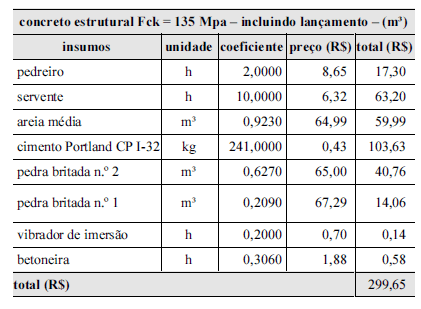

A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.
A duração prevista para o serviço é de 200 h.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.
Quanto maior for o coeficiente de pedreiro e servente, maior será a produtividade da equipe.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.
Na execução do referido serviço, a betoneira e o vibrador ficarão ociosos durante uma parte da execução.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.
Comparativamente à situação descrita, caso fosse utilizada uma equipe de trabalho composta por dois pedreiros e oito serventes para a execução do serviço em apreço, haveria ociosidade de serventes.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A tabela mostra a composição de custo unitário de concreto estrutural Fck = 135 Mpa, em m³. Considerando que serão utilizadas duas equipes, cada uma delas composta de um pedreiro e cinco serventes, para executar 200 m³ desse concreto, com produtividade e consumo de insumos compatíveis com a composição apresentada, julgue os itens subsequentes.
Caso as equipes produzam o concreto mais rapidamente que o esperado, o coeficiente oriundo da apropriação do serviço será maior que o da composição de custo unitário, acarretando o aumento do custo real.{TITLE}
