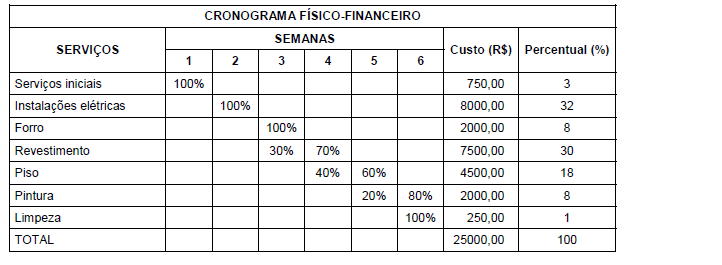

Considere o cronograma físico-financeiro da obra de reforma abaixo.

Após o término da quarta semana foram concluídos os serviços iniciais, as instalações elétricas, o forro, o revestimento e foram realizados 40% dos serviços de piso. Portanto, em relação a todos os serviços da reforma, a soma dos serviços realizados representam o percentual de

  • A. 68,90.
  • B. 62,80.
  • C. 80,20.
  • D. 72,60.
  • E. 78,40.

O cronograma PERT-CPM, utilizado para planejamento de obras, tem a vantagem de fornecer o caminho crítico. O caminho crítico é

  • A. a sequência de atividades que determina o prazo total da obra.
  • B. o menor caminho entre o início e o fim da obra.
  • C. composto pelas atividades de maior folga total.
  • D. composto necessariamente pela atividade mais longa da obra.
  • E. composto necessariamente pela atividade de maior custo da obra.

Nos trabalhos de terraplenagem de uma gleba, a cota final para a obtenção de uma plataforma horizontal com compensação de terra é 25 m. Entretanto, será necessário o lançamento de 4 500 m3 de solo de boa qualidade proveniente de escavações realizadas em uma gleba vizinha.

A cota final da plataforma horizontal, em metros, após o lançamento de 4 500 m3 de solo é igual a

  • A. 50.
  • B. 30.
  • C. 45.
  • D. 35.
  • E. 40.

Durante os processos de perfuração para a execução de sondagens de simples reconhecimento de solos com SPT, deve-se atentar para os seguintes procedimentos:

  • A. antes de se retirar a composição de perfuração, com o trado helicoidal ou o trépano de lavagem apoiado no fundo do furo, deve ser feita uma marca na haste à 45 cm acima da boca do revestimento, para que seja medida, com erro máximo de 15 cm, a profundidade em que se irá apoiar o amostrador na operação subsequente de ensaio e amostragem.
  • B. a sondagem deve ser iniciada com o emprego do trado helicoidal até a profundidade de 1,5 m, seguindo-se a instalação até essa profundidade, do primeiro segmento do tubo de revestimento dotado de sapata cortante.
  • C. após a abertura do furo de sondagem, nas operações subsequentes de perfuração, intercaladas às de ensaio e amostragem, deve ser utilizado trado cavadeira até 1,0 m abaixo do nível freático.
  • D. quando se atingir a cota de ensaio e amostragem, a composição de perfuração deve ser suspensa a uma altura de 0,20 m do fundo do furo, mantendo-se a circulação de água por tempo suficiente, até que todos os detritos da perfuração tenham sido removidos do interior do furo.
  • E. em casos especiais de sondagens rasas em solos instáveis e moles, onde a descida ou posterior remoção dos tubos de revestimento for problemática, podem ser empregadas lamas de estabilização em lugar de tubo de revestimento, desde que estejam previstos ensaios de infiltração na sondagem.

Avaliando-se a área de um terreno em planta cuja escala é de 1/500 chegou-se a 2 000 cm2. A área real do terreno representado em projeto é de:

  • A. 50 000 m2.
  • B. 5 000 000 m2.
  • C. 100 m2.
  • D. 1 000 000 m2.
  • E. 100 000 m2.

Nos canteiros de obras, as escadas provisórias de uso coletivo devem ser dimensionadas em função do fluxo de trabalhadores, respeitando-se a largura mínima de X m, devendo ter pelo menos a cada Y m de altura um patamar intermediário. Os valores de X e Y são, respectivamente:

  • A. 0,80 e 2,90.
  • B. 0,50 e 2,50.
  • C. 1,20 e 3,00.
  • D. 1,00 e 3,50.
  • E. 0,60 e 1,50.

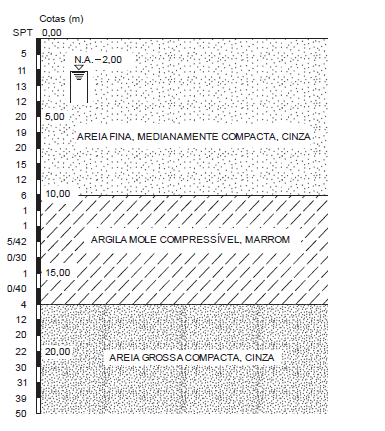

Pretende-se construir um prédio de 14 pavimentos com carga média de 2 800 kN por pilar para um terreno cujo perfil geotécnico encontra-se abaixo.

Sabe-se que o terreno tem como vizinhos, de um lado, um depósito de dois andares com estrutura precária em fundação direta e, de outro lado, uma construção do século XIX também em fundação direta. Portanto, a fundação mais adequada para o prédio de 14 andares é:

  • A. estacas Strauss.
  • B. estacas Franki.
  • C. estacas pré-moldadas de concreto.
  • D. brocas.
  • E. estacas escavadas com auxílio de lama bentonítica.

Dentre os procedimentos gerais para projetos de escoramentos, considerando a presença de água, quando os escoramentos forem “estanques”, deve-se

  • A. subtrair das pressões ativas e passivas as correspondentes pressões da água. Neste caso, o peso específico a adotar para o solo é o natural.
  • B. multiplicar às pressões ativas e passivas as correspondentes pressões da água. Neste caso, o peso específico a adotar para o solo é o saturado.
  • C. somar às pressões ativas e passivas as correspondentes pressões da água. Neste caso, o peso específico a adotar para o solo é o submerso.
  • D. considerar apenas as pressões ativas que correspondem às pressões da água. Neste caso, o peso específico a adotar para o solo é o saturado.
  • E. considerar apenas as pressões passivas que correspondem às pressões da água. Neste caso, o peso específico a adotar para o solo é o submerso.

Em estruturas metálicas, a distância máxima do centro do parafuso, ou barra redonda rosqueada até a borda de uma parte da estrutura ligada, é de X vezes a espessura da parte ligada considerada. Contudo, essa distância máxima é de Y mm. Os valores de X e Y são, respectivamente:

  • A. 14 e 250
  • B. 20 e 300
  • C. 15 e 250
  • D. 10 e 150
  • E. 12 e 150

Em vigas secundárias de estruturas de madeira permite-se que tenham área de seção transversal e espessura mínimas, respectivamente, de:

  • A. 50 cm2 e 5,0 cm.
  • B. 18 cm2 e 2,5 cm.
  • C. 40 cm2 e 5,0 cm.
  • D. 30 cm2 e 3,0 cm.
  • E. 75 cm2 e 7,5 cm.
Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

Contato

contato@provaseconcursos.com.br

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
