De acordo com o guia PMBoK 4ª edição, a necessidade do Gerenciamento da Integração do projeto fica evidente em situações em que processos distintos interagem. Em relação ao Gerenciamento da Integração, é INCORRETO afirmar que
uma estimativa de custos necessária para um plano de contingência envolve a integração dos processos nas áreas de conhecimentos de custos, tempo e riscos.
o monitoramento é um aspecto do gerenciamento da integração que é executado ao término do projeto. Fornece à equipe uma compreensão clara da saúde final do projeto, identificando as áreas que requerem mudanças por terem inserido erros no projeto.
o grupo de processos de planejamento fornece ao grupo de processos de execução, um plano de gerenciamento do projeto documentado no início do projeto, facilitando as atualizações ao plano de gerenciamento, se mudanças ocorrerem durante o progresso do mesmo.
as entregas do projeto podem precisar ser integradas às operações em progresso da organização executora ou da organização do cliente, ou ao planejamento estratégico de longo prazo que considera problemas ou oportunidades futuras.
as atividades necessárias para gerenciar documentos e assegurar consistência no plano de gerenciamento do projeto e entregas envolvem o gerenciamento da integração.
De acordo com o PMBOOK 4.ª edição, julgue os itens que se seguem a respeito de gerenciamento de projetos de TI.
O ciclo de vida de um projeto pode consistir de fases que se sobrepõem, ser documentado com uma metodologia ou, ainda, ser moldado de acordo com aspectos exclusivos da tecnologia empregada na organização.
As regras de classificação de riscos são especificadas pela organização ao final do projeto no processo de Finalizar a classificação dos riscos. As definições dos níveis de probabilidade e impacto com base na matriz podem ser realizadas uma única vez, já que são iguais para diferentes projetos de uma mesma organização.

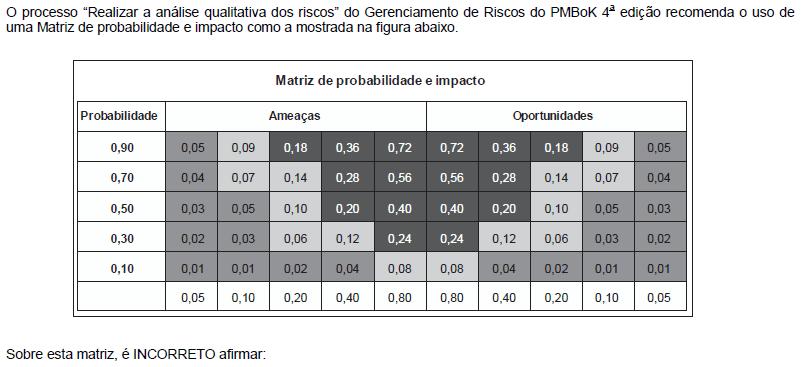

Especifica as combinações de probabilidade e impacto que resultam em uma classificação dos riscos como de prioridade baixa, moderada ou alta. A área cinza escuro (com os números maiores) representa alto risco, a área cinza médio (com os números menores) representa baixo risco e a área cinza claro (com os números intermediários) representa risco moderado.
As ameaças que têm um impacto forte nos objetivos, caso ocorram, e que estão na zona de alto risco (cinza escuro) da matriz podem exigir uma ação prioritária e estratégias agressivas de resposta.
As ameaças que estão na zona de baixo risco (cinza médio) podem não exigir uma ação proativa de gerenciamento, além da inclusão em uma lista de observação ou do acréscimo de uma reserva para contingências.
As oportunidades na zona de alto risco (cinza escuro) que podem ser obtidas mais facilmente e oferecem o maior benefício devem ser abordadas primeiro. As oportunidades na zona de baixo risco (cinza médio) devem ser monitoradas.
De acordo com o PMBOOK 4.ª edição, julgue os itens que se seguem a respeito de gerenciamento de projetos de TI.
A estimativa análoga pode ser utilizada para estimar o escopo e a complexidade de uma atividade anterior semelhante.
A propósito da 4.ª edição do PMBok, julgue os itens que se seguem.
Considerando-se que, na fabricação de um produto, a equipe de projeto tenha encontrado dificuldades para elaborar o termo de abertura do projeto, é correto afirmar que, para concluir a tarefa, a equipe não identificou bem os objetivos ou o produto do projeto.
A propósito da 4.ª edição do PMBok, julgue os itens que se seguem.
PMO (Project Management Office) é, em uma organização, uma unidade que pode recomendar o cancelamento de projetos, priorizar projetos, ajudar a fornecer recursos e fazer parte do comitê de controle de mudanças.
Com base no PMBOK, julgue os itens seguintes, acerca de gerenciamento de projetos.
O termo equipes virtuais é usado para designar um grupo formado por membros de uma mesma organização selecionados com antecedência para um projeto específico.
Com base no PMBOK, julgue os itens seguintes, acerca de gerenciamento de projetos.
Na comunicação de determinado projeto, o componente de codificação tem por finalidade converter a mensagem em ideias ou pensamentos significativos para o projeto.
Com base no PMBOK, julgue os itens seguintes, acerca de gerenciamento de projetos.
A etapa do projeto que cria a estrutura analítica do projeto (EAP) recebe, como algumas das suas entradas para o seu processo, a documentação dos requisitos e a declaração do escopo. A EAP define as entregas e a decomposição das entregas em pacotes de trabalho.
Com base no PMBOK, julgue os itens seguintes, acerca de gerenciamento de projetos.
O diagrama de causa e efeito é uma ferramenta que auxilia o projeto no processo que realiza o controle de qualidade.
