Acerca das especificações de materiais e serviços, julgue os itens a seguir. Há 5% de probabilidade de o valor da resistência característica do concreto — expresso por fck — não ser alcançado em ensaios de corpos de prova de determinado lote de concreto.

  • C. Certo
  • E. Errado

Julgue os itens subsecutivos, a respeito de fundações e estruturas de contenção. No escoramento de escavações, as ancoragens de um solo grampeado são submetidas a pequena pré-tensão, com a finalidade exclusiva de se garantir a ligação com o concreto projetado em paramentos verticais; na cortina atirantada, os tirantes são fortemente pré-tensionados para se prevenirem deslocamentos da cortina.

  • C. Certo
  • E. Errado

Julgue os itens subsecutivos, a respeito de fundações e estruturas de contenção.

Na figura abaixo, que representa uma fundação superficial com carregamento P, a excentricidade máxima admissível para a força P, para que as tensões no contato solo-fundação sejam exclusivamente de compressão, é igual a PB/3.

  • C. Certo
  • E. Errado

Julgue os itens subsecutivos, a respeito de fundações e estruturas de contenção.

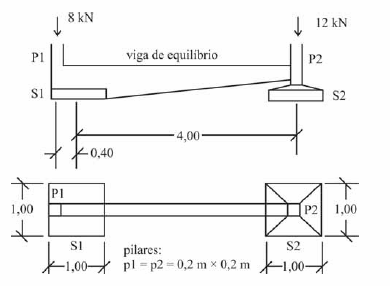

A introdução da viga de equilíbrio associando as sapatas S1 e S2, conforme mostrado no esquema abaixo, provoca redução de carga de 0,8 kN em S2.

  • C. Certo
  • E. Errado

Acerca dos procedimentos gerenciais para o acompanhamento de uma obra, julgue os itens subsequentes. Para se determinar o universo de itens a serem controlados em projeto que envolva várias atividades, os itens devem ser ordenados de acordo com sua importância relativa, calculando-se o peso de cada item em relação ao conjunto e, em seguida, os valores acumulados desses pesos. Todo esse processo pode ser representado graficamente por meio da curva de agregação de valor ou curva S.

  • C. Certo
  • E. Errado

Acerca dos procedimentos gerenciais para o acompanhamento de uma obra, julgue os itens subsequentes. Consoante o método do valor agregado, o desvio de agenda é o valor, medido sobre o eixo do tempo, do atraso ou adiantamento do projeto a determinada data, ou seja, corresponde à diferença entre o custo orçado do serviço realizado — igual ao somatório do produto do custo unitário estimado de cada serviço pela quantidade real executada — e o custo orçado do serviço estimado — igual ao somatório do produto do custo unitário estimado de cada serviço pela respectiva quantidade estimada.

  • C. Certo
  • E. Errado

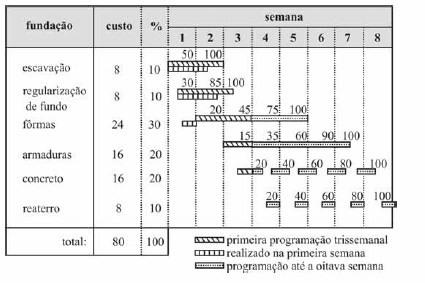

Com base nos dados da tabela acima, que representa o cronograma de execução das fundações de uma edificação, julgue o seguinte item.

Tendo sido verificada, após a primeira semana de trabalho, a realização de 70% da escavação, 40% da regularização de fundo e 5% das fôrmas inicialmente programadas, observa-se que, na primeira semana, o trabalho efetivamente realizado superou em 4,5% o programado.

  • C. Certo
  • E. Errado

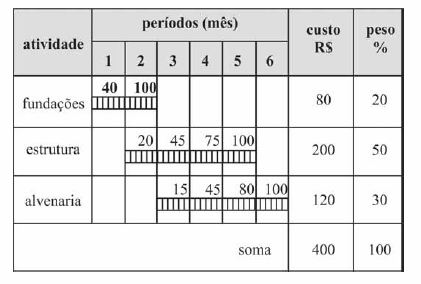

Com base nos dados apresentados na tabela acima, que representa o cronograma de execução dos serviços de uma edificação, julgue o próximo item.

Se, no nível mais agregado da estrutura analítica do projeto, forem medidos, até o final do quarto mês, 120% das fundações, 60% da estrutura e 25% da alvenaria, conclui-se que há atraso de mais de vinte dias no cronograma de execução da obra.

  • C. Certo
  • E. Errado

Acerca da elaboração de orçamentos para a contratação de obras e serviços de engenharia, julgue os itens a seguir. Os encargos que incidem sobre a mão de obra contratada para serviços de engenharia, também chamados de encargos sociais ou encargos de leis trabalhistas, diferem conforme o operário seja mensalista — o que atua diretamente na execução do serviço — ou horista — o que participa de atividades indiretas.

  • C. Certo
  • E. Errado

Acerca da elaboração de orçamentos para a contratação de obras e serviços de engenharia, julgue os itens a seguir. A taxa de bonificação e despesas indiretas corresponde à soma do total de despesas indiretas e do lucro esperado dividido pelo custo total da obra.

  • C. Certo
  • E. Errado
Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
