Um engenheiro foi designado para planejar a execução de 10.000 m3 de escavação, carga e transporte de material de primeira categoria. A distância de transporte do material, no local da obra, varia de 5.000 m a 7.000 m. Ao consultar fichas de composição de serviços similares, o profissional optou por empregar uma patrulha de equipamentos composta por escavadeira hidráulica (EH) e por caminhão basculante (CB) de 10 m3 de capacidade. As seguintes informações foram obtidas:

- custo horário produtivo da EH: R$ 200,00 (incluso o operador); e do CB: R$ 130,00 (incluso o motorista);

- custo horário improdutivo da EH: R$ 23,50; e do CB: R$ 20,50;

- produtividade da EH: 197,12 m3/h; e do CB: 12,43 m3/h;

- disponibilidade para emprego: 01 EH apenas.

Com base nas informações acima apresentadas, julgue os itens subsequentes.

Reecomenda-se o emprego de 16 CB para se evitar a ociosidade da EH e se garantir uma solução mais econômica.

  • C. Certo
  • E. Errado

Um engenheiro foi designado para planejar a execução de 10.000 m3 de escavação, carga e transporte de material de primeira categoria. A distância de transporte do material, no local da obra, varia de 5.000 m a 7.000 m. Ao consultar fichas de composição de serviços similares, o profissional optou por empregar uma patrulha de equipamentos composta por escavadeira hidráulica (EH) e por caminhão basculante (CB) de 10 m3 de capacidade. As seguintes informações foram obtidas:

- custo horário produtivo da EH: R$ 200,00 (incluso o operador); e do CB: R$ 130,00 (incluso o motorista);

- custo horário improdutivo da EH: R$ 23,50; e do CB: R$ 20,50;

- produtividade da EH: 197,12 m3/h; e do CB: 12,43 m3/h;

- disponibilidade para emprego: 01 EH apenas.

Com base nas informações acima apresentadas, julgue os itens subsequentes.

Considerando-se o emprego de 12 CB, a taxa de utilização improdutiva da EH será inferior a 18%.

  • C. Certo
  • E. Errado

Um engenheiro foi designado para planejar a execução de 10.000 m3 de escavação, carga e transporte de material de primeira categoria. A distância de transporte do material, no local da obra, varia de 5.000 m a 7.000 m. Ao consultar fichas de composição de serviços similares, o profissional optou por empregar uma patrulha de equipamentos composta por escavadeira hidráulica (EH) e por caminhão basculante (CB) de 10 m3 de capacidade. As seguintes informações foram obtidas:

- custo horário produtivo da EH: R$ 200,00 (incluso o operador); e do CB: R$ 130,00 (incluso o motorista);

- custo horário improdutivo da EH: R$ 23,50; e do CB: R$ 20,50;

- produtividade da EH: 197,12 m3/h; e do CB: 12,43 m3/h;

- disponibilidade para emprego: 01 EH apenas.

Com base nas informações acima apresentadas, julgue os itens subsequentes.

A produtividade global da patrulha de equipamentos será dada pelo somatório das produtividades dos equipamentos empregados.

  • C. Certo
  • E. Errado

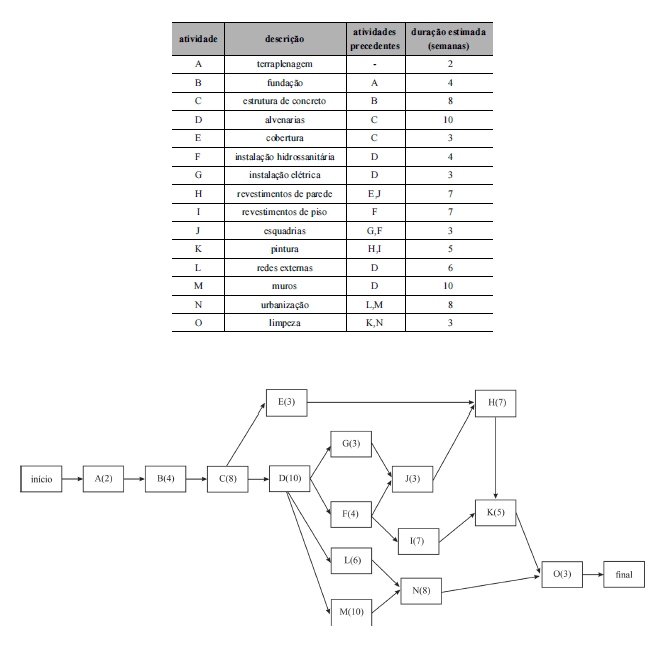

Para a construção de um conjunto de galpões industriais, foi feito o planejamento da obra, no qual se incluiu a elaboração do cronograma de execução dos serviços. Após a estimativa da duração das atividades, para subsidiar o gerente da obra na tomada de decisões, montou-se uma rede PERT/CPM com a elaboração da planilha das atividades e do gráfico da rede correspondente, mostrados a seguir.

Com base nessas informações e considerando que, no diagrama, as letras representam as atividades e os números entre parênteses representam as durações das atividades em semanas, julgue os itens que se seguem.

O prazo previsto para a realização da obra é de quarenta e cinco semanas.

  • C. Certo
  • E. Errado

Para a construção de um conjunto de galpões industriais, foi feito o planejamento da obra, no qual se incluiu a elaboração do cronograma de execução dos serviços. Após a estimativa da duração das atividades, para subsidiar o gerente da obra na tomada de decisões, montou-se uma rede PERT/CPM com a elaboração da planilha das atividades e do gráfico da rede correspondente, mostrados a seguir.

Com base nessas informações e considerando que, no diagrama, as letras representam as atividades e os números entre parênteses representam as durações das atividades em semanas, julgue os itens que se seguem.

De acordo com o diagrama, o revestimento do piso pode ser previsto para começar três semanas após a sua primeira data de início, sem comprometer o prazo total da obra.

  • C. Certo
  • E. Errado

Acerca de planejamento, viabilidade, segurança e higiene do trabalho e de fiscalização de obras, julgue os itens a seguir. O recebimento provisório da obra pelo responsável por seu acompanhamento e fiscalização não exime o contratado de corrigir defeitos resultantes da execução ou de materiais empregados, desde que esse seja devidamente remunerado pelos serviços de correção executados, de acordo com os preços constantes do contrato.

  • C. Certo
  • E. Errado

Acerca de planejamento, viabilidade, segurança e higiene do trabalho e de fiscalização de obras, julgue os itens a seguir. Uma análise socioeconômica, inclusive na fase de estudos de viabilidade, permite que se avaliem as melhorias e os possíveis malefícios advindos da implantação de uma obra.

  • C. Certo
  • E. Errado

Acerca de planejamento, viabilidade, segurança e higiene do trabalho e de fiscalização de obras, julgue os itens a seguir. Os recursos orçamentários que venham a assegurar o pagamento das obrigações decorrentes de uma obra pública devem ser previstos de acordo com o cronograma físico-financeiro do projeto de engenharia.

  • C. Certo
  • E. Errado

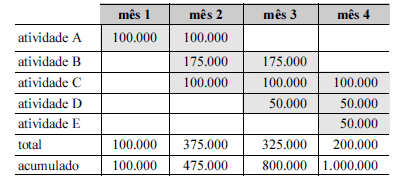

Na tabela mostrada, que representa um cronograma físico-financeiro anexado ao contrato de uma obra pública, cuja previsão de execução era de quatro meses, os valores estão em reais, e as atividades indicam serviços que deveriam ser executados. No início do quarto mês de execução, as atividades D e E haviam sido antecipadas e o boletim de medição registrava uma medição acumulada de R$ 800.000. Os três primeiros meses haviam sido medidos.

Considerando essa situação hipotética, julgue os itens subsequentes, a respeito de cronograma de execução de obras públicas.

Para concluir essa obra antes do prazo, a contratada poderia antecipar o cronograma de execução sem autorização da fiscalização.

  • C. Certo
  • E. Errado

Na tabela mostrada, que representa um cronograma físico-financeiro anexado ao contrato de uma obra pública, cuja previsão de execução era de quatro meses, os valores estão em reais, e as atividades indicam serviços que deveriam ser executados. No início do quarto mês de execução, as atividades D e E haviam sido antecipadas e o boletim de medição registrava uma medição acumulada de R$ 800.000. Os três primeiros meses haviam sido medidos.

Considerando essa situação hipotética, julgue os itens subsequentes, a respeito de cronograma de execução de obras públicas.

Ainda que as atividades D e E tenham sido antecipadas, é correto afirmar que a previsão de entrega da obra em questão não foi cumprida.

  • C. Certo
  • E. Errado
Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
