Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Julgue os itens subsecutivos, acerca da metodologia e dos critérios adotados para o cálculo dos custos unitários de insumos e serviços, que são necessários à execução das obras de construção, restauração e sinalização rodoviária e dos serviços de conservação rodoviária. A desoneração da folha de pagamento reduz os encargos sociais sobre a mão de obra; no entanto eleva o percentual de bonificações e despesas indiretas (BDI) pela inclusão da contribuição previdenciária sobre renda bruta na parcela destinada aos tributos, que incide, como os demais tributos, sobre o preço de venda.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Julgue os itens subsecutivos, acerca da metodologia e dos critérios adotados para o cálculo dos custos unitários de insumos e serviços, que são necessários à execução das obras de construção, restauração e sinalização rodoviária e dos serviços de conservação rodoviária. O valor divulgado para a mão de obra, no Sistema de Custos de Obras Rodoviárias (SICRO), é resultado de pesquisa desse custo, na qual foram envolvidos os sindicatos regionais que representam as categorias profissionais. Essa representação acontece por meio da referência aos salários mínimos e à taxa de encargos trabalhistas acordados com os sindicatos na capital, sendo acompanhados os dissídios profissionais que poderão alterar o padrão de remuneração da mão de obra registrada no sistema.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Um gerente de projeto foi incumbido de construir, em seis meses, uma edificação cujo orçamento total é de R$ 6 milhões. O gerente planejou executar a obra em seis etapas cada uma delas orçada em R$ 1 milhão , de modo que, ao final do segundo mês, duas etapas deveriam estar concluídas. Findado este prazo, o gerente convocou uma reunião de acompanhamento para verificar o desempenho e foi informado de que apenas a primeira etapa da obra havia sido concluída e que essa custara R$ 1,2 milhão.
Com base nessa situação, julgue os itens seguintes, relativos a gerenciamento de projetos.
O gerente de projeto concluiu, em relação ao desempenho de custos, que o valor agregado superou 80% do valor gasto.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Com base nessas informações, julgue os próximos itens.

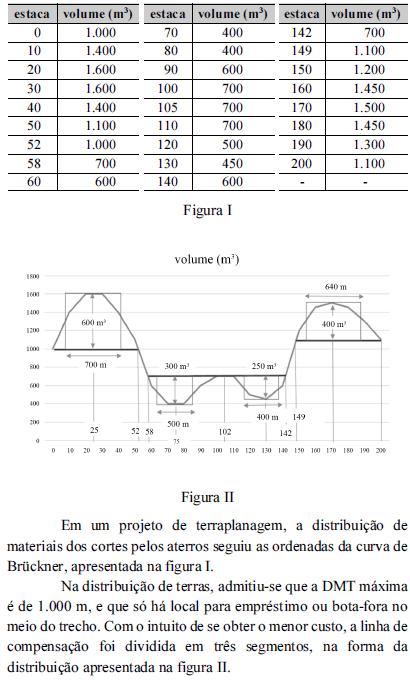

A distribuição elaborada, dos materiais escavados, apresentou um volume de empréstimo de 300 m3 e um volume de bota-fora de 400 m3.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Um gerente de projeto foi incumbido de construir, em seis meses, uma edificação cujo orçamento total é de R$ 6 milhões. O gerente planejou executar a obra em seis etapas cada uma delas orçada em R$ 1 milhão , de modo que, ao final do segundo mês, duas etapas deveriam estar concluídas. Findado este prazo, o gerente convocou uma reunião de acompanhamento para verificar o desempenho e foi informado de que apenas a primeira etapa da obra havia sido concluída e que essa custara R$ 1,2 milhão.
Com base nessa situação, julgue os itens seguintes, relativos a gerenciamento de projetos.
Considerando que as dificuldades apresentadas persistirão até o final do projeto, mantendo-se a taxa de desempenho apresentada na primeira etapa, conclui-se que o estouro de orçamento no projeto será de R$ 200 mil.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Com base nessas informações, julgue os próximos itens.
A partir do perfil esquemático do terreno, verifica-se que serão executados três cortes e dois aterros.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Um gerente de projeto foi incumbido de construir, em seis meses, uma edificação cujo orçamento total é de R$ 6 milhões. O gerente planejou executar a obra em seis etapas cada uma delas orçada em R$ 1 milhão , de modo que, ao final do segundo mês, duas etapas deveriam estar concluídas. Findado este prazo, o gerente convocou uma reunião de acompanhamento para verificar o desempenho e foi informado de que apenas a primeira etapa da obra havia sido concluída e que essa custara R$ 1,2 milhão.
Com base nessa situação, julgue os itens seguintes, relativos a gerenciamento de projetos.
O cronograma do projeto está progredindo a 80% da taxa originalmente projetada.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Com base nessas informações, julgue os próximos itens.
O maior corte, localizado entre as estacas 0 e 52, tem volume de 600 m3 e o maior aterro, entre as estacas 58 e 100, tem volume de 300 m3.Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
A respeito de gerenciamento de riscos em projetos, julgue os próximos itens. O método de Monte Carlo pode ser aplicado no planejamento de projetos para determinação do risco de não se cumprir prazos ou custos estimados, por meio de simulação probabilística de determinado fenômeno.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
Uma obra civil seguiu o planejamento de acordo com o cronograma abaixo, onde o tempo de cada atividade é representado em dias.
Após análise do cronograma, verificou-se que no caminho das atividades A, F e G há uma folga que, em número de dias, é
