Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015

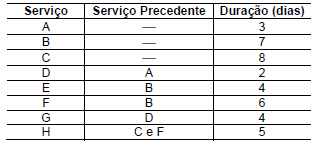

Considere os serviços da reforma de uma residência apresentados na tabela abaixo.
Para informar ao cliente a duração da reforma, optou-se pela montagem de um cronograma PERT-CPM. A duração mínima para a conclusão da reforma indicada pelo planejamento, em dias, é
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
Para que contêineres, com área de piso de 22 m2, possam ser instalados em áreas de vivência de canteiro de obras, cada módulo deve possuir, pelo menos, duas aberturas que, somadas, tenham área mínima de ventilação natural efetiva, de
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Na elaboração de um projeto de sistema de climatização de conforto, devem ser definidas ou caracterizadas as condições externas e internas a serem adotadas. Em relação à definição dessas condições de acordo com as normas técnicas aplicáveis, julgue os itens seguintes. A condição externa de projeto para o cálculo da carga térmica de resfriamento é especificada para cada região geográfica de acordo com o clima local e com as temperaturas de bulbo seco e úmido para frequências de ocorrência pré-definidas, cujos valores típicos são 0,4%, 1,0% e 2,0%.
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
Nos canteiros de obras, as instalações móveis destinadas a alojamentos com camas duplas tipo beliche, a altura livre entre uma cama e outra é, no mínimo,
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
O comando LIMITS, disponível no programa AutoCAD, tem como função
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
As barreiras de sinalização viária tipo I consistem em
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
Considere o cronograma físico-financeiro da obra de reforma abaixo.
Após o término da quarta semana foram concluídos os serviços iniciais, as instalações elétricas, o forro, o revestimento e foram realizados 40% dos serviços de piso. Portanto, em relação a todos os serviços da reforma, a soma dos serviços realizados representam o percentual de
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
O cronograma PERT-CPM, utilizado para planejamento de obras, tem a vantagem de fornecer o caminho crítico. O caminho crítico é
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Fundação Carlos Chagas (FCC) - 2015
Nos canteiros de obras, as escadas provisórias de uso coletivo devem ser dimensionadas em função do fluxo de trabalhadores, respeitando-se a largura mínima de X m, devendo ter pelo menos a cada Y m de altura um patamar intermediário. Os valores de X e Y são, respectivamente:
Engenharia Civil - Planejamento de Projetos e Obras: Programação e Controle - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2015
Um orçamento pode ser definido como uma estimativa dos gastos necessários para a realização de um projeto, de acordo com um plano de execução previamente estabelecido.
Com relação a esse assunto, julgue os seguintes itens.
Na orçamentação de um projeto, o insumo mão de obra é classificado como custo indireto.{TITLE}
