Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2012
Julgue os itens a seguir, referentes a planejamento e orçamentação de obras.
Na elaboração de uma rede de planejamento, a duração do caminho crítico corresponde à duração planejada para a obra.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2012
Julgue os itens a seguir, referentes a planejamento e orçamentação de obras.
Para reduzir o prazo de execução de um empreendimento, a técnica da compressão é aplicada quando se busca executar atividades críticas em paralelo.
Após o dimensionamento de um projeto elétrico de baixa tensão, o projetista constatou que, para um dado circuito, a proteção contra contatos indiretos não foi atingida. A providência que NÃO permite solucionar o problema é
aumentar a bitola do fio do circuito.
diminuir a potência das cargas ligadas a esse circuito.
diminuir o comprimento do circuito.
trocar o disjuntor por outro mais rápido.
utilizar um DR nesse circuito.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011

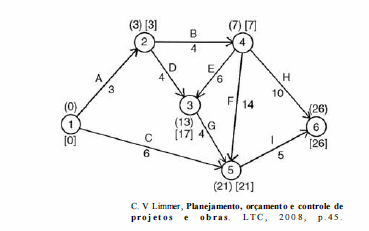

Considerando a rede PERT (program evaluation and review technique) mostrada na figura acima, julgue os itens a seguir.
O caminho crítico para conclusão do projeto, evento (26), é composto pelas atividades A, B e H.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011
Considerando a rede PERT (program evaluation and review technique) mostrada na figura acima, julgue os itens a seguir.
Considerando que cada fatura seja emitida com o atingimento de cada evento, as atividades B, E, F e H devem estar concluídas para liberação da fatura referente ao evento 4.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011
Considerando a rede PERT (program evaluation and review technique) mostrada na figura acima, julgue os itens a seguir.
Considere que a atividade B tenha uma previsão otimista de 5 semanas, uma previsão normal de 7 semanas e uma estimativa pessimista de 10 semanas. Nessa situação, o tempo provável para conclusão da atividade B será de 7,25 semanas.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011
Considerando a rede PERT (program evaluation and review technique) mostrada na figura acima, julgue os itens a seguir.
A atividade C é considerada uma atividade crítica.
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011
Considerando a rede PERT (program evaluation and review technique) mostrada na figura acima, julgue os itens a seguir.
O evento 3 tem uma folga de 4 UT (unidades de tempo).
Engenharia Elétrica - Projetos Elétricos - Centro de Seleção e de Promoção de Eventos UnB (CESPE) - 2011
Determinada empresa construiu, para instalação de uma subestação, um canteiro de obras para atendimento de 131 empregados, de ambos os sexos, por período estimado em 14 meses. Esse canteiro disporá de almoxarifado, oficina eletromecânica, área de lazer, refeitório e alojamento, entre outros elementos de produção. A área destinada a armazenamento de cilindros de gases inflamáveis foi demarcada com a palavra CUIDADO, na cor vermelha, inserida em fundo branco, como medida de segurança preliminar.
A respeito dessa situação e considerando as normas de segurança do trabalho estabelecidas pelo Ministério do Trabalho e Emprego, julgue os itens subsequentes.
O Programa de Condições e Meio Ambiente do Trabalho na Indústria da Construção (PCMAT) deverá ser elaborado e cumprido pela empresa.
