Questões sobre Projetos Elétricos

Lista completa de Questões sobre Projetos Elétricos para resolução totalmente grátis. Selecione os assuntos no filtro de questões e comece a resolver exercícios.

Para a elaboração de um projeto de instalação elétrica industrial, é necessário conhecer dados relativos ao fornecimento de energia elétrica, características das cargas e fatores de projeto, como aqueles referentes a demanda, carga, perda, simultaneidade e utilização. A partir dessas informações básicas, é possível desenvolver um projeto racional. Com relação a esse assunto, julgue os itens que se seguem.

Para efeito de elaboração de projetos industriais, o fator de simultaneidade e o fator de utilização fornecem a mesma informação técnica a respeito do comportamento das cargas.

  • C. Certo
  • E. Errado

Para a elaboração de um projeto de instalação elétrica industrial, é necessário conhecer dados relativos ao fornecimento de energia elétrica, características das cargas e fatores de projeto, como aqueles referentes a demanda, carga, perda, simultaneidade e utilização. A partir dessas informações básicas, é possível desenvolver um projeto racional. Com relação a esse assunto, julgue os itens que se seguem.

Fator de diversidade e fator de simultaneidade, para determinado ponto de distribuição de energia, são equivalentes.

  • C. Certo
  • E. Errado

A respeito do controle de execução, documentação e fiscalização de obras e serviços, julgue os itens seguintes.

Os modelos já existentes de acompanhamento de obras, como, por exemplo, boletim diário, livro de ocorrências diárias, diário de obras e cadernetas de obras, raramente são usados por empresas privadas, órgãos públicos ou autônomos, pois esses modelos não são admitidos, atualmente, como livro de ordem.

  • C. Certo
  • E. Errado

A respeito do controle de execução, documentação e fiscalização de obras e serviços, julgue os itens seguintes.

O diário de obras é considerado ponto de referência para as medições de obras.

  • C. Certo
  • E. Errado

Considerando que, em um projeto, há atividades interdependentes, julgue os próximos itens.

As técnicas PERT (program evaluation and review tecnique) e CPM (critical path method) são ferramentas úteis para coordenação de atividades em obras. Elas possibilitam a visualização das relações entre as atividades de um projeto por meio da rede e determinam, ainda, o tempo total de duração e a magnitude, bem como o tipo das folgas entre as atividades.

  • C. Certo
  • E. Errado

Considerando que, em um projeto, há atividades interdependentes, julgue os próximos itens.

O fato de haver interdependência entre as atividades de um projeto implica que algumas delas devem ser executadas em série, enquanto outras devem ser executadas paralelamente.

  • C. Certo
  • E. Errado

Julgue os próximos itens a respeito de proteção de sistemas de energia elétrica.

Em uma planta industrial onde as carcaças dos motores e as eletrocalhas estão interligadas por cordoalhas de cobre, há proteção por meio de equipotencialização.

  • C. Certo
  • E. Errado

No que concerne ao projeto de instalações elétricas, julgue os itens subsequentes.

Considera-se projeto de instalações elétricas o conjunto de elementos gráficos — como memoriais, desenhos e especificações — que visa definir e disciplinar a instalação de sistemas de recebimento, distribuição e utilização de sistemas elétricos de edificações.

  • C. Certo
  • E. Errado

No que concerne ao projeto de instalações elétricas, julgue os itens subsequentes.

Ao projetar um quadro geral de força de uma edificação, o projetista precisa considerar o grau de proteção, que é especificado por meio de um código composto pelas letras IP, seguidas de dois algarismos. O primeiro desses algarismos refere-se ao grau de proteção quanto à penetração de corpos sólidos e quanto a contatos acidentais; já o segundo refere-se ao grau de proteção quanto à penetração de água.

  • C. Certo
  • E. Errado

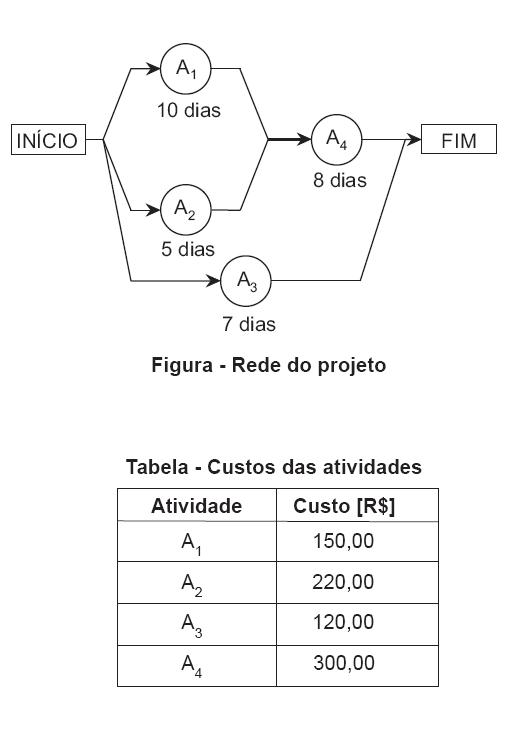

Para a realização de um determinado projeto, é necessária a execução das atividades denominadas: A1, A2, A3 e A4. A rede CPM elaborada a partir das atividades envolvidas no projeto, bem como seus respectivos custos são apresentados a seguir.



Considerando: que as atividades A1, A2 e A3 se iniciam no mesmo dia; que não existem atrasos nas execuções das atividades e que os pagamentos da obra são efetuados à medida que as atividades são realizadas, é INCORRETO afirmar que

  • A.

    a atividade A3 possui uma folga de 11 dias.

  • B.

    o comprimento do caminho crítico é de 13 dias.

  • C.

    o tempo total de execução do projeto é de 18 dias.

  • D.

    o valor pago pela obra, ao fim de 8 dias, será de R$ 340,00.

  • E.

    até o iníco da atividade A4, aproximadamente 60% do custo do projeto terá sido faturado.

Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
