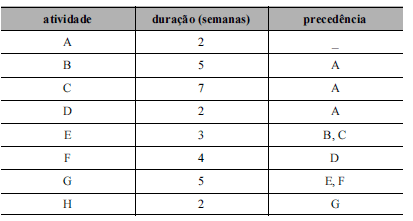

No planejamento de uma reforma predial, foram identificadas oito atividades. A relação de atividades, sua duração em semanas e a precedência estão mostradas na tabela a seguir.

Considerando essas informações e as precedências do tipo término-início, julgue os itens subsequentes.

A duração total da reforma será de dezessete semanas.

  • C. Certo
  • E. Errado

Uma obra residencial foi vendida por uma construtora ao preço de R$ 750.000,00. Se, para a construção dessa obra, a construtora utilizou o BDI de 25%, então o seu custo direto, em reais, foi orçado em

  • A. 380.600,00.
  • B. 537.500,00.
  • C. 460.000,00.
  • D. 600.000,00.
  • E. 187.500,00.

O Revit é um conjunto de programas computacionais usuais na área de engenharia que foi criado para

  • A. atendimento a um conceito de BIM (Building Information Modeling).
  • B. elaboração de orçamentos de obras de infraestrutura.
  • C. simulação matemática de cenários.
  • D. análise qualitativa de riscos em obras.
  • E. análise quantitativa de riscos em obras.

No planejamento de uma reforma predial, foram identificadas oito atividades. A relação de atividades, sua duração em semanas e a precedência estão mostradas na tabela a seguir.

Considerando essas informações e as precedências do tipo término-início, julgue os itens subsequentes.

O caminho crítico é formado pelas atividades A-D-F-G- H.

  • C. Certo
  • E. Errado

Para garantir as boas condições de higiene e segurança do trabalho, em uma obra com 250 trabalhadores, é obrigatório, no alojamento, o fornecimento de água potável, filtrada e fresca, para os trabalhadores. Para isso, o número de bebedouros deve ser igual a

  • A. 10.
  • B. 25.
  • C. 8.
  • D. 15.
  • E. 20.

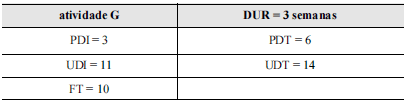

Considerando que, ao elaborar um diagrama de redes de atividades em nós, um engenheiro de planejamento obteve, para uma das atividades do projeto, a configuração apresentada na tabela, assinale a opção correta.

  • A. A atividade G está no caminho crítico do projeto.
  • B. A folga total (FT) foi calculada corretamente e representa o tempo, em semanas, que a atividade G pode atrasar sem comprometer a conclusão do projeto.
  • C. O tempo disponível para a realização da atividade G é de 13 semanas.
  • D. A semana 14 é a data limite na qual a atividade G deverá ser terminada, a fim de não atrasar o término do projeto.
  • E. A atividade G poderá ser iniciada na primeira semana do projeto.

Sobre a ART − Anotação de Responsabilidade Técnica, a qual todo contrato escrito ou verbal para a execução de obras ou prestação de serviços profissionais referentes à Engenharia estão sujeitos, é correto afirmar:

  • A. quando o contrato englobar atividades diversas no campo da Engenharia e no caso de coautoria ou corresponsabilidade, a ART deverá ser única e preenchida com o nome de todos os profissionais envolvidos na obra ou serviço.
  • B. o erro ou falta de preenchimento de qualquer campo ou formulário da ART, gerará a obrigatoriedade de substituição da referida ART, no prazo de 90 dias.
  • C. a prorrogação, o aditamento, a modificação de objetivo ou qualquer outra alteração contratual, que envolva obras ou prestação de serviços de Engenharia, gerará a obrigatoriedade de ART complementar, vinculada à ART original.
  • D. se houver substituição, a qualquer tempo, de um ou mais responsáveis técnicos pelas obras ou serviços previstos no contrato, deve-se fazer constar a mudança na ART original da obra ou serviço.
  • E. para o desempenho de cargo ou função técnica, seja por nomeação ocupação ou contrato de trabalho, tanto em entidade pública quanto privada, dispensa-se a obrigatoriedade de preenchimento da Anotação de Responsabilidade Técnica no CREA em cuja jurisdição for exercida a atividade.

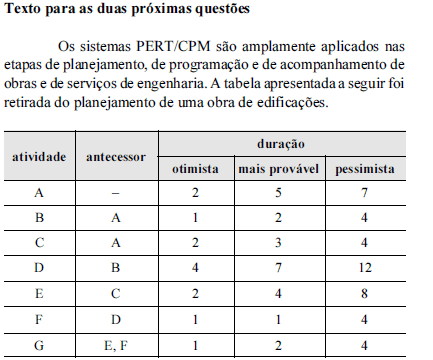

Com base nos dados apresentados na tabela, relativos aos conceitos envolvidos nos sistemas PERT/CPM, assinale a opção correta.

  • A. A atividade E não pode ser iniciada antes das atividades C e F.
  • B. De acordo com as informações disponíveis, poderá ser calculada a probabilidade de o projeto ser completado em determinado intervalo de tempo.
  • C. Os sistemas PERT/CPM não podem ser utilizados na análise de custos e de alocações de recursos para os projetos.
  • D. A maior deficiência dos sistemas PERT/CPM é que eles não permitem o cálculo do caminho crítico do projeto.
  • E. A tabela apresentada sugere que o planejador da obra utilizou uma abordagem determinística baseada no sistema CPM para o cálculo da duração total do projeto.

No programa AutoCAD a tecla F5 controla

  • A. o ISOPLAN planos isométricos.
  • B. coordenadas.
  • C. ativar e desativar o GRID.
  • D. ativar e desativar o ORTHO.
  • E. o uso do modo model space e paper space.

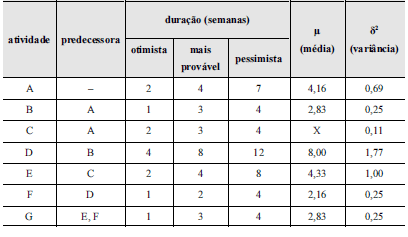

Com relação aos dados referentes à duração da obra, que se encontram na tabela apresentada no texto, e considerando como caminho crítico as atividades A, B, D, F e G, os cálculos de média e variância da tabela apresentada nesta questão (considerada uma distribuição Beta) e, ainda, o desvio padrão (δ) das atividades do caminho crítico igual a 1,8 semanas, assinale a opção correta.

  • A. O valor numérico representado por X equivale a 3,5 semanas.
  • B. A duração média esperada do projeto é de 27 semanas.
  • C. O projeto tem aproximadamente 95% de probabilidade de ser concluído entre 16,38 e 23,58 semanas.
  • D. O desvio padrão do caminho crítico é igual ao dobro da soma da variância das atividades do caminho crítico.
  • E. O projeto tem aproximadamente 99% de probabilidade de ser concluído entre 18,18 e 22,78 semanas.
Provas e Concursos

O Provas e Concursos é um banco de dados de questões de concursos públicos organizadas por matéria, assunto, ano, banca organizadora, etc

{TITLE}

{CONTENT}

{TITLE}

{CONTENT}
Provas e Concursos
0%
Aguarde, enviando solicitação!

Aguarde, enviando solicitação...
