Com relação ao modelo PMI descrito no PMBOK, assinale a opção correta.
A gerência de escopo visa elaborar a declaração do escopo; formalizar a aceitação do escopo e controlar as alterações ao mesmo. A de riscos visa identificar os riscos, documentá-los e criar procedimentos para reduzir as ameaças.
O PMI PMBOK sugere quais processos executar, durante a gerência de um projeto, nas seguintes áreas de conhecimento: planejamento, tempo, custo, recursos humanos, recursos materiais, riscos e qualidade.
Um processo é composto por uma seqüência de operações que visa produzir resultados de forma padronizada. O PMI PMBOK organiza processos para gerenciar projetos nos grupos de concepção, elaboração e construção.
Uma estrutura analítica do trabalho (WBS) é um agrupamento dos elementos de um projeto, orientado a subprodutos. Uma WBS é uma estrutura não hierárquica usada para representar o cronograma de um projeto.

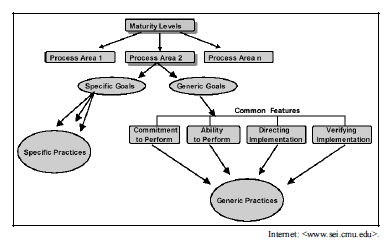

Considerando a figura acima, que apresenta os componentes do modelo CMMI, julgue os itens seguintes, acerca da aplicabilidade desse modelo a aspectos como gerenciamento de projetos, UML e RUP e gerenciamento de TI.
A fase de encerramento do processo, definida no modelo PMBOK, demanda uma maior quantidade de recursos que a fase de melhoria de processos.

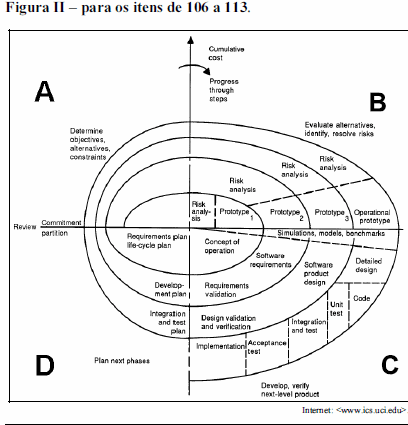

Considerando a figura II acima, que ilustra uma representação do modelo de processo espiral, no qual há destaque para os quadrantes A, B, C e D, julgue os itens a seguir.
A avaliação de ativos, ameaças e vulnerabilidades de segurança em operações de TI são atividades tratadas explicitamente no modelo espiral, assim como ocorre no modelo de gestão de projetos PMBOK.
Considerando a figura II acima, que ilustra uma representação do modelo de processo espiral, no qual há destaque para os quadrantes A, B, C e D, julgue os itens a seguir.
O modelo espiral é iterativo e incremental, assim como são os modelos de processo unificado, de prototipação, de desenvolvimento rápido de aplicações e em cascata.
Considerando a figura II acima, que ilustra uma representação do modelo de processo espiral, no qual há destaque para os quadrantes A, B, C e D, julgue os itens a seguir.
A produção de um documento de conceito operacional é uma atividade mais relacionada ao design de software e menos relacionada à especificação de requisitos de sistema.
Considerando a figura II acima, que ilustra uma representação do modelo de processo espiral, no qual há destaque para os quadrantes A, B, C e D, julgue os itens a seguir.
As atividades de melhoria de capacidade e maturidade de processos presentes no modelo CMMI não são abordadas, de forma explicita ou implicita, no modelo espiral.

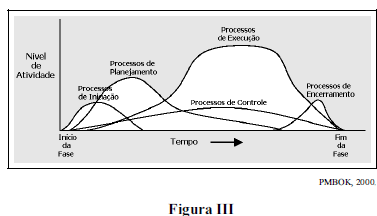

A figura III acima apresenta uma sobreposição dos níveis de atividades das fases de gerência de projeto conforme o modelo PMBOK. Julgue os itens seguintes, acerca das informações presentes nas figuras I, II e III e dos conceitos de planejamento e projetos.
Analisando-se as fases do PMBOK, os quadrantes do modelo espiral e áreas do modelo ISO 12207, é correto inferir que o quadrante C do modelo espiral possui relacionamento com os processos de execução do PMBOK e com os processos de ciclo de vida primário do modelo ISO-12207.
A figura III acima apresenta uma sobreposição dos níveis de atividades das fases de gerência de projeto conforme o modelo PMBOK. Julgue os itens seguintes, acerca das informações presentes nas figuras I, II e III e dos conceitos de planejamento e projetos.
Analisando-se as fases do PMBOK, os quadrantes do modelo espiral e áreas do modelo ISO 12207, é correto afirmar que o quadrante D do modelo espiral possui relacionamento com os processos Management do modelo ISO 12207 e com Processos de Planejamento do PMBOK.
Considere as seguintes afirmativas sobre a Gerência do Tempo conforme descritas no Project Manager´s Book of Knowledge (PMBOK):
I - O método do caminho crítico calcula as datas de início e fim (mais cedo e mais tarde) sem considerar quaisquer limitações de recursos.
II - A folga total de uma atividade é a diferença entre o tempo mais tarde e o tempo mais cedo de término.
III - Uma atividade é chamada de crítica quando sua folga é maior que zero.
A(s) afirmativa(s) correta(s) é/são somente:
I
II
III
I e II
I, II e III
Considere as seguintes afirmativas sobre a Estrutura Analítica de Projeto (EAP) conforme descritas no Project Manager´s Book of Knowledge (PMBOK):
I - Um diagrama EAP mostra a decomposição hierárquica do trabalho a ser desenvolvido no projeto.
II - O dicionário da EAP é um documento que descreve os componentes contidos em uma EAP, incluindo os pacotes de trabalho e os códigos de conta.
III - Pacote de trabalho (work package) é o componente de menor nível de detalhe de um EAP.
A(s) afirmativa(s) correta(s) é/são somente:
I
II
III
I e II
I, II e III
